        • 名  稱:咸寧市本級教育項目2021年11月進展情況通報

        咸寧市本級教育項目2021年11月進展情況通報

        字號: 分享到:

        根據《市委辦公室市政府辦公室關于印發〈咸寧市2021年市本級重點項目建設工作方案〉的通知》(咸辦發電〔2021〕18號)和《市人民政府辦公室關于印發咸寧市2021年市本級政府投資項目計劃的通知》(咸政辦發﹝2021﹞12號)文件要求,現將咸寧市教育局和咸安區政府領銜教育項目建設進展情況通報如下:

        一、項目基本情況

        (一)重點項目?

        2021年,市教育局和咸安區政府領銜市本級重點投資項目5個(建設項目4個,開展前期工作項目1個)。其中:4個建設項目計劃總投資41200萬元,2021年計劃完成投資23000萬元,1-11月已完成投資15200萬元,占年度計劃完成投資的66.09%。

        (二)政府投資項目?

        2021年,市教育局領銜啟動政府投資建設項目5個,計劃總投資6429萬元。2021年度市政府計劃安排資金3723.18萬元,1-11月已完成投資3310萬元,占全年計劃投資額的88.9%。

        、項目進展情況

        (一)重點項目?

        1.建設項目

        截至20211126日,2個項目已完工,1個項目在建,1個項目正在進行項目前期工作。各項目實施進度如下:

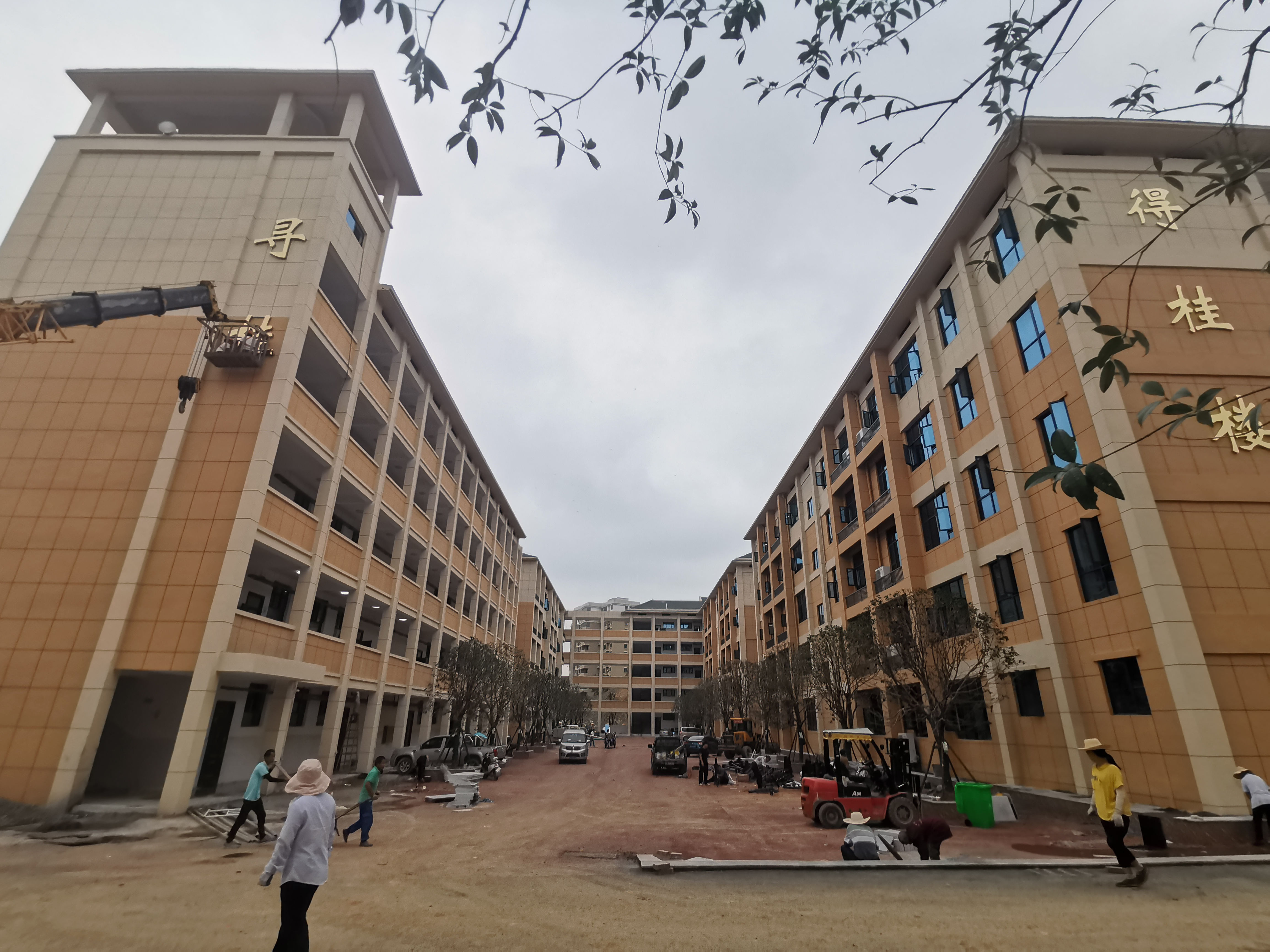

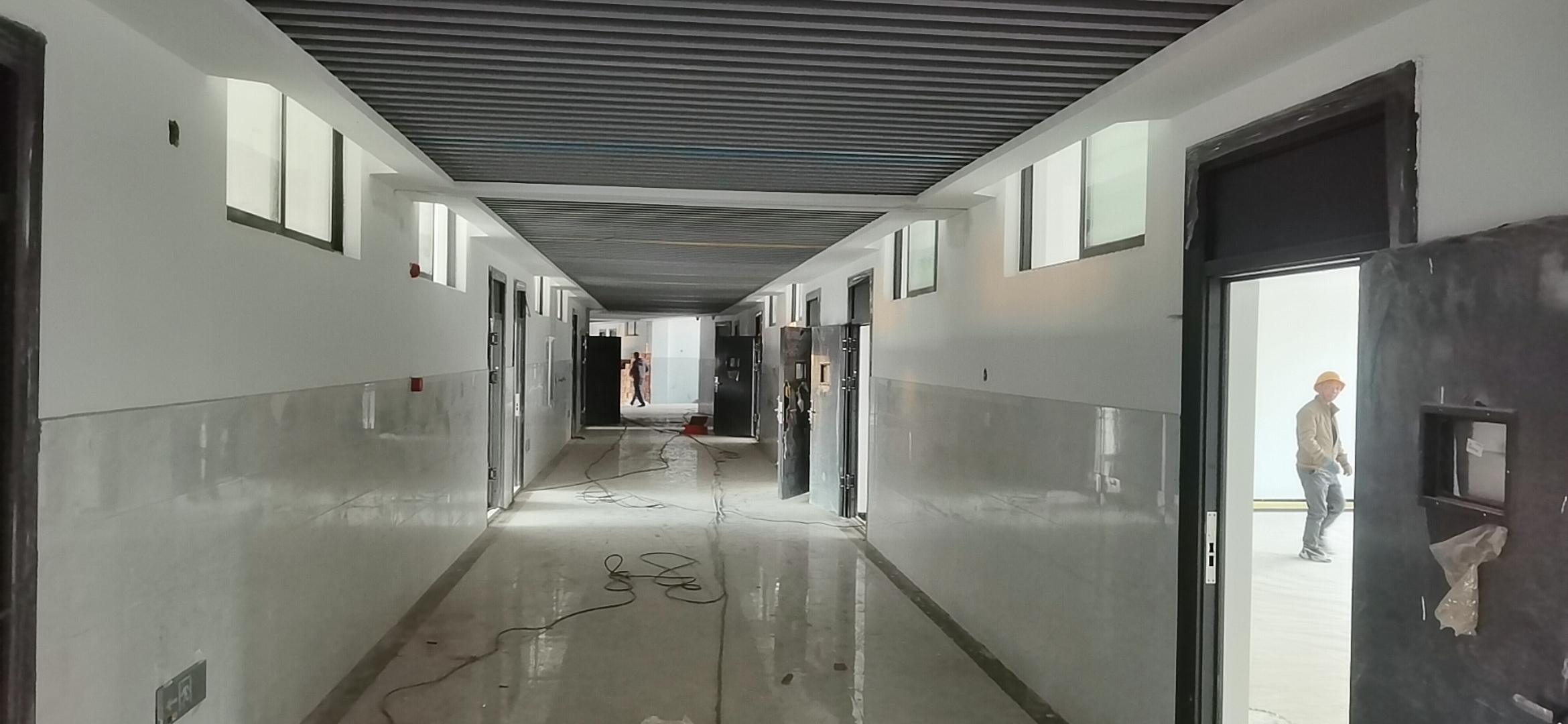

        (1)咸寧市銀桂學校(咸安區實驗學校御景園校區):新建公辦中小學校,規劃用地面積90畝,建筑面積23759平方米,含新建教學樓5棟(小學3棟,初中2棟)、綜合1棟、科技樓1棟、食堂和報告廳1個、標準運動場1個等,計劃投資14000萬元,辦學規模2620人(小學1620人,初中1000人)。截至目前,該項目已完工并投入使用。

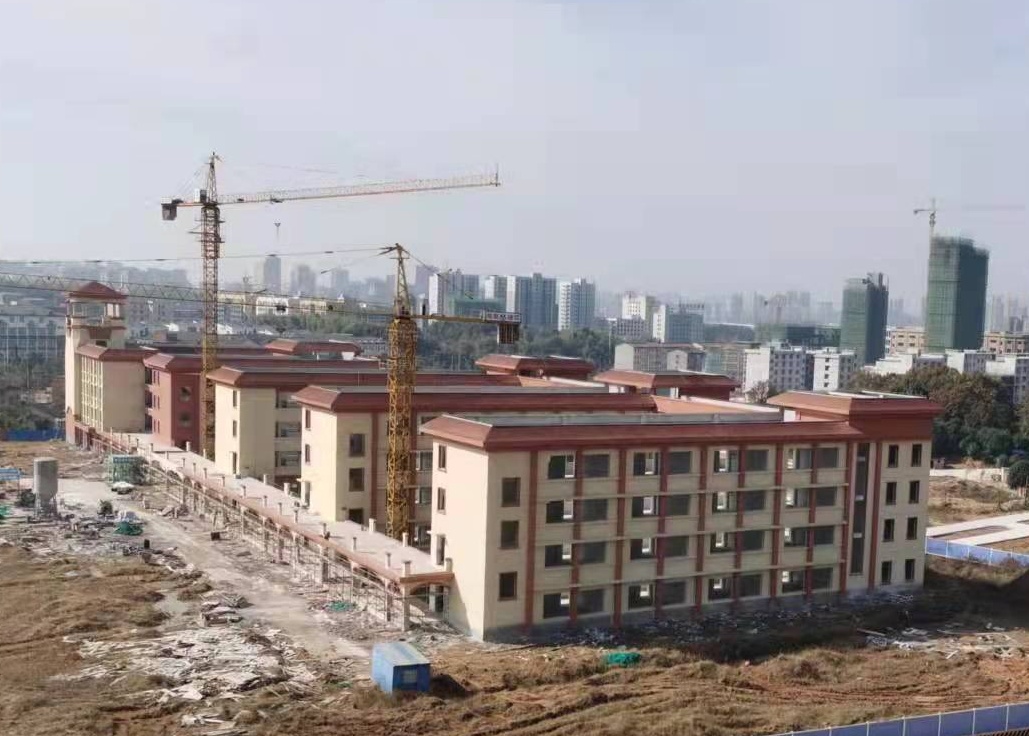

        (2)泉都學校(楊下片區學校):規劃用地面積61.4畝,建筑面積20991.68平方米,含新建教學樓4棟(小學2棟,初中2棟)、綜合樓1棟、實驗樓1棟、食堂和報告廳1個,運動場1個等,計劃投資14000萬元,辦學規模2620人(小學1620人,初中1000人)。截至目前,該項目已完工并投入使用。

        (3)咸寧市第十九小學:在武咸快速通道甘魯村地塊征地55畝,新建“咸寧市第十九小學”,辦學規模1500人,辦學性質為民建公辦,總投資5700萬元(區政府投資1700萬元,中交集團投資4000萬元)。中交投公司投資建成后無償移交咸安區政府辦學。截至目前,該項目已完成投資4200萬元,占年度計劃完成投資的93.33%,所有單體建筑已基本完工,正在進行校內配套設施建設,計劃2021年底完工。

        (4)東外環“名泉嘉園”片區學校:該項目征地120畝,由市城發集團無償提供土地,咸寧市長金置業有限公司出資建設,無償移交給咸安區政府辦學。截至目前,該項目已簽訂捐建協議,已完成規劃方案設計,市城發集團至今未交付凈地。

        2.開展前期工作項目

        (5)咸寧市第一高級中學:征地200畝,建筑3.5萬平方米,辦學規模3000人。計劃總投資30000萬元,2021年計劃完成投資20000萬元。截至目前,該項目正在進行征地拆遷工作,同時正在進行規劃設計。?

        政府投資項目

        截至20211126日,2個項目已完工并投入使用,2個項目已開工在建,1個項目正在簽訂合同,即將開工。各項目實施進度如下:

        1.?鄂南高中綜合樓及功能教室:總投資4000萬元,新建8500㎡綜合樓及功能教室、階梯教室,包括:選課走班教室、學科教室、體音美教室、通用技術教室、學生社團活動室、心理咨詢室、生涯規劃室、學科競賽教室、學校演播室;及功能教室設備設施采購。2021年計劃投資3723.18萬元。截至目前,該項目已完成投資2700萬元,占年度計劃完成投資的92.37%;已基本完工,正在進行室外附屬設施建設,計劃2021年底完工。

        2.?機關幼兒園消防設施改造對機關幼兒園消防設施進行改造,達到消防驗收要求,計劃總投資240萬元,2021年計劃完成投資100萬元。截至目前,該項目已完成投資100萬元,占年度計劃完成投資的100%,已完工并投入使用。

        3.?鄂南高中標準化考點:擬建75個考場、1個機房、1個語音室,以及標準化考點規定其他設施設備。包括應急指揮系統和建設學校網上巡查系統、無線作弊防控系統、身份認證系統、播音系統、試卷保管室、考點辦公室、監控機房和試卷通道等附屬設施,計劃總投資230萬元,2021年計劃完成200萬元。截至目前,該項目已完成投資200萬元,占年度計劃完成投資的100%,已完工并投入使用。

        4.咸寧市溫泉中學校園安全監控系統及安全設施建設:120畝校園監控全覆蓋及監控平臺、安全設施建設,計劃總投資350萬元,2021年計劃完成投資200萬元。截至目前,該項目已完成投資100萬元,占年度計劃完成投資的50%;監控點布線已完成,正在進行設備安裝。

        5.鄂南高中普通實驗室改造:維修改造現有科技實驗樓,面積4900平方米;購置實驗室儀器及設備;建設生化廢水智能處理系統和實驗室管理系統平臺等,計劃投資1609萬元,2021年計劃完成投資300萬元。截至目前,該項目正在簽訂合同,計劃下周進場施工。

        三、下一步工作要求

        (一)提高政治站位。增加教育供給,辦好老百姓家門口的學校,辦人民滿意的教育,是我們不變的初心和使命。項目是經濟社會發展的主引擎,項目建設是第一抓手。教育項目要努力克服各方面因素影響,按照目標不變、任務不減、標準不降的原則,自我加壓,加快推進。

        (二)強化拼搶意識。我們必須爭分奪秒、只爭朝夕、敢搶敢拼,千方百計搶時間、搶機遇、搶要素,利用晴好天氣,加快施工,把進度趕上去。

        (三)堅持問題導向。各單位要對項目進行全面“體檢”,找準癥結、對癥下藥,對項目建設具體工作進行再研究、再部署、再動員,要多想辦法、多加強與相關部門溝通、多借鑒以往項目成功經驗、多研究國家政策,補齊要素短板,保障工程建設。??????
